Budowa własnego domu to marzenie wielu Polaków, ale jednocześnie jedno z największych i najbardziej złożonych przedsięwzięć w życiu. Proces ten, choć niezwykle satysfakcjonujący, obfituje w wyzwania od gąszczu formalności, przez wybór odpowiednich materiałów i wykonawców, aż po koordynację kolejnych etapów prac. Z mojego doświadczenia wiem, że bez solidnej wiedzy i przemyślanego planu łatwo o kosztowne błędy i niepotrzebny stres. Ten kompleksowy przewodnik ma za zadanie przeprowadzić Cię krok po kroku przez cały proces budowy domu w Polsce, odpowiadając na kluczowe pytania: od czego zacząć, jakie są etapy, ile to kosztuje i na co uważać. Przygotuj się na podróż, która zakończy się wprowadzeniem do Twojego wymarzonego azylu.
Budowa domu w Polsce krok po kroku kompleksowy przewodnik po etapach i kosztach
- Średni koszt budowy domu w 2026 r. to 4100-7200 zł/m² (murowany) lub 3700-6200 zł/m² (szkieletowy), z dużymi różnicami regionalnymi.
- Proces budowy dzieli się na kluczowe etapy: stan zerowy, surowy otwarty, surowy zamknięty, instalacje i wykończenie.
- Formalności wymagają pozwolenia na budowę (dla większości domów) lub zgłoszenia (dla domów do 70 m² na własne cele mieszkaniowe).
- Kluczowe dokumenty to m.in. projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością i decyzja o warunkach zabudowy (jeśli brak MPZP).
- Najczęstsze błędy to wybór niesprawdzonej ekipy, oszczędzanie na kluczowych materiałach i wprowadzanie zmian bez konsultacji.

Kluczowe decyzje przed wbiciem pierwszej łopaty
Budżet bez tajemnic: Jak realistycznie oszacować koszt budowy domu w 2026 roku?
Planowanie budżetu to absolutna podstawa każdej inwestycji, a w przypadku budowy domu klucz do sukcesu i spokoju ducha. Zgodnie z prognozami, średni koszt budowy domu w Polsce w 2026 roku będzie oscylował w granicach od 4100 do 7200 zł/m² dla technologii murowanej oraz od 3700 do 6200 zł/m² dla technologii szkieletowej. Warto pamiętać, że te widełki są bardzo ogólne, a ceny mogą znacznie różnić się w zależności od regionu. Na przykład, w województwie mazowieckim koszty są zazwyczaj najwyższe (6200-7500 zł/m²), podczas gdy w podkarpackim czy lubelskim możemy spodziewać się niższych stawek (4700-5700 zł/m²). Poniżej przedstawiam orientacyjny podział kosztów na poszczególne etapy dla domu o powierzchni 100 m².
| Etap | Koszt dla 100 m² (orientacyjnie) |
|---|---|
| Stan zerowy | 45 000 - 70 000 zł |
| Stan surowy otwarty (SSO) | 180 000 - 215 000 zł |
| Stan surowy zamknięty (SSZ) | 55 000 - 85 000 zł |
| Stan deweloperski | 65 000 - 115 000 zł |
| Wykończenie "pod klucz" | 100 000 - 210 000 zł |
Działka idealna, czyli jaka? Sprawdź to, zanim kupisz grunt pod swój wymarzony dom
Wybór odpowiedniej działki to jedna z najważniejszych decyzji, która będzie miała wpływ na cały proces budowy i komfort mieszkania. Zawsze powtarzam moim klientom, aby nie spieszyli się z zakupem i dokładnie sprawdzili wszystkie aspekty. Kluczowym dokumentem jest Miejscowy Plan Zagospodarowania Przestrzennego (MPZP), a w jego braku Warunki Zabudowy (WZ). To właśnie te dokumenty określają, co i jak możesz zbudować na danej działce: dopuszczalną wysokość budynku, kąt nachylenia dachu, linię zabudowy, a nawet kolor elewacji. Niezwykle istotne jest również sprawdzenie dostępu do mediów czy działka jest uzbrojona (prąd, woda, kanalizacja, gaz)? Brak uzbrojenia to dodatkowe koszty i czas. Koniecznie zweryfikuj także stan prawny nieruchomości w księdze wieczystej, aby uniknąć nieprzyjemnych niespodzianek, oraz ukształtowanie terenu, które może generować dodatkowe koszty związane z niwelacją czy specjalnymi fundamentami.
- Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) / Warunki Zabudowy (WZ): Sprawdź, co możesz zbudować.
- Uzbrojenie działki: Dostęp do prądu, wody, kanalizacji, gazu.
- Stan prawny w księdze wieczystej: Brak obciążeń, służebności, współwłaścicieli.
- Ukształtowanie terenu: Czy wymaga niwelacji, czy teren jest podmokły?
- Dostęp do drogi publicznej: Czy jest zapewniony bezpośredni lub przez służebność?
- Odległości od granic: Zgodność z przepisami Prawa Budowlanego.
Projekt gotowy czy indywidualny? Analiza wad i zalet obu rozwiązań
Wybór projektu domu to kolejny fundamentalny etap. Inwestorzy najczęściej stają przed dylematem: projekt gotowy z katalogu czy projekt indywidualny, stworzony na miarę. Oba rozwiązania mają swoje plusy i minusy, które warto dokładnie przeanalizować.| Kryterium | Projekt gotowy | Projekt indywidualny |
|---|---|---|
| Koszt | Znacznie niższy (od kilku do kilkunastu tysięcy złotych) | Znacznie wyższy (od kilkunastu do kilkudziesięciu tysięcy złotych) |
| Czas realizacji | Dostępny od ręki, szybka adaptacja | Wymaga czasu na projektowanie i uzgodnienia (kilka tygodni/miesięcy) |
| Dopasowanie do działki | Wymaga adaptacji, może nie pasować idealnie do wszystkich działek | Idealnie dopasowany do specyfiki działki i jej otoczenia |
| Dopasowanie do potrzeb | Ograniczone możliwości zmian, kompromisy | W pełni odpowiada indywidualnym potrzebom i stylowi życia |
| Unikalność | Powszechny, wiele podobnych realizacji | Unikalny, jedyny w swoim rodzaju |
| Formalności | Wymaga adaptacji przez architekta | Projektant prowadzi przez cały proces |
System gospodarczy czy generalny wykonawca? Wybierz model budowy dopasowany do Ciebie
Decyzja o tym, w jaki sposób zorganizować budowę, jest równie ważna, co wybór projektu. Możemy zdecydować się na system gospodarczy lub powierzyć całe przedsięwzięcie generalnemu wykonawcy. Każdy z tych modeli ma swoje specyficzne cechy i jest odpowiedni dla innego typu inwestora.
System gospodarczy polega na samodzielnym zarządzaniu budową: zatrudnianiu poszczególnych ekip, zakupie materiałów, nadzorowaniu prac i koordynowaniu harmonogramu. To rozwiązanie dla osób, które mają dużo czasu, wiedzy budowlanej, są dobrze zorganizowane i chcą maksymalnie kontrolować każdy aspekt inwestycji. Pozwala ono na potencjalne oszczędności, ale wymaga ogromnego zaangażowania.
Generalny wykonawca to firma, która bierze na siebie pełną odpowiedzialność za realizację całej budowy od stanu zerowego po wykończenie "pod klucz". Inwestor podpisuje jedną umowę i ma jeden punkt kontaktu. To opcja dla osób ceniących sobie wygodę, oszczędność czasu i minimalizację ryzyka, kosztem wyższych nakładów finansowych. Generalny wykonawca odpowiada za jakość, terminy i koordynację wszystkich prac.
System gospodarczy:
- Zalety: Potencjalne oszczędności finansowe, pełna kontrola nad wyborem materiałów i ekip, możliwość wprowadzania zmian na bieżąco.
- Wady: Ogromne zaangażowanie czasowe, konieczność posiadania wiedzy budowlanej, ryzyko błędów i opóźnień, brak gwarancji na całość prac.
Generalny wykonawca:
- Zalety: Oszczędność czasu i nerwów, jedna umowa i odpowiedzialność, gwarancja na całość inwestycji, profesjonalne zarządzanie projektem.
- Wady: Wyższe koszty, mniejsza kontrola nad wyborem poszczególnych podwykonawców i materiałów (chyba że umowa stanowi inaczej).

Formalności budowlane: Jak sprawnie przejść przez urzędy

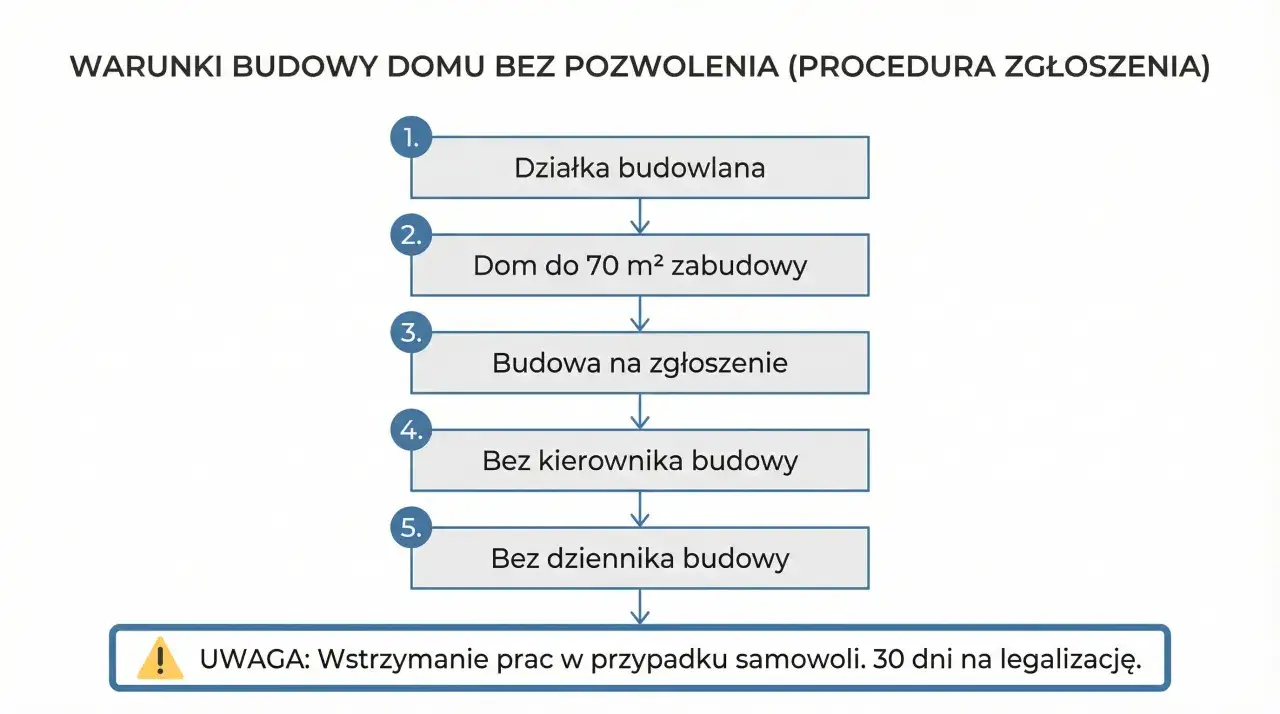

Pozwolenie na budowę czy zgłoszenie? Sprawdź, która procedura dotyczy Twojego domu
Zanim wbijesz pierwszą łopatę, musisz zmierzyć się z formalnościami. W Polsce budowę domu można rozpocząć na podstawie pozwolenia na budowę lub zgłoszenia. Różnice są istotne i warto je znać. Zgłoszenie jest procedurą uproszczoną, dostępną dla wolnostojących domów jednorodzinnych o powierzchni zabudowy do 70 m², maksymalnie dwukondygnacyjnych, budowanych na własne cele mieszkaniowe, których obszar oddziaływania mieści się w całości na działce. Dla większych domów lub w przypadku, gdy budynek będzie oddziaływał na sąsiednie działki, konieczne jest uzyskanie pozwolenia na budowę. Czas oczekiwania na pozwolenie wynosi do 65 dni, natomiast przy zgłoszeniu obowiązuje zasada "milczącej zgody" jeśli organ nie wniesie sprzeciwu w ciągu 21 dni, można rozpocząć prace. Warto wspomnieć, że nowelizacje prawa budowlanego 2026 upraszczają niektóre procedury i rozszerzają katalog obiektów niewymagających pozwolenia/zgłoszenia, np. przydomowe tarasy naziemne do 35 m².| Kryterium | Pozwolenie na budowę | Zgłoszenie |
|---|---|---|
| Rodzaj domu | Większość domów jednorodzinnych, domy o oddziaływaniu poza działkę | Domy jednorodzinne do 70 m² zabudowy, dwukondygnacyjne, na własne cele, oddziaływanie w granicach działki |
| Czas oczekiwania | Do 65 dni na decyzję | 21 dni (zasada "milczącej zgody") |
| Wymagane dokumenty | Pełny projekt budowlany, oświadczenia, mapy itp. | Uproszczony projekt, oświadczenia, szkice |
| Konieczność kierownika budowy | Tak | Tak (dla domów do 70 m² na zgłoszenie kierownik jest obowiązkowy) |
| Nowelizacje 2026 | Mechanizm "żółtej kartki" przy nieistotnych odstępstwach | Rozszerzenie katalogu obiektów niewymagających (np. tarasy do 35 m²) |

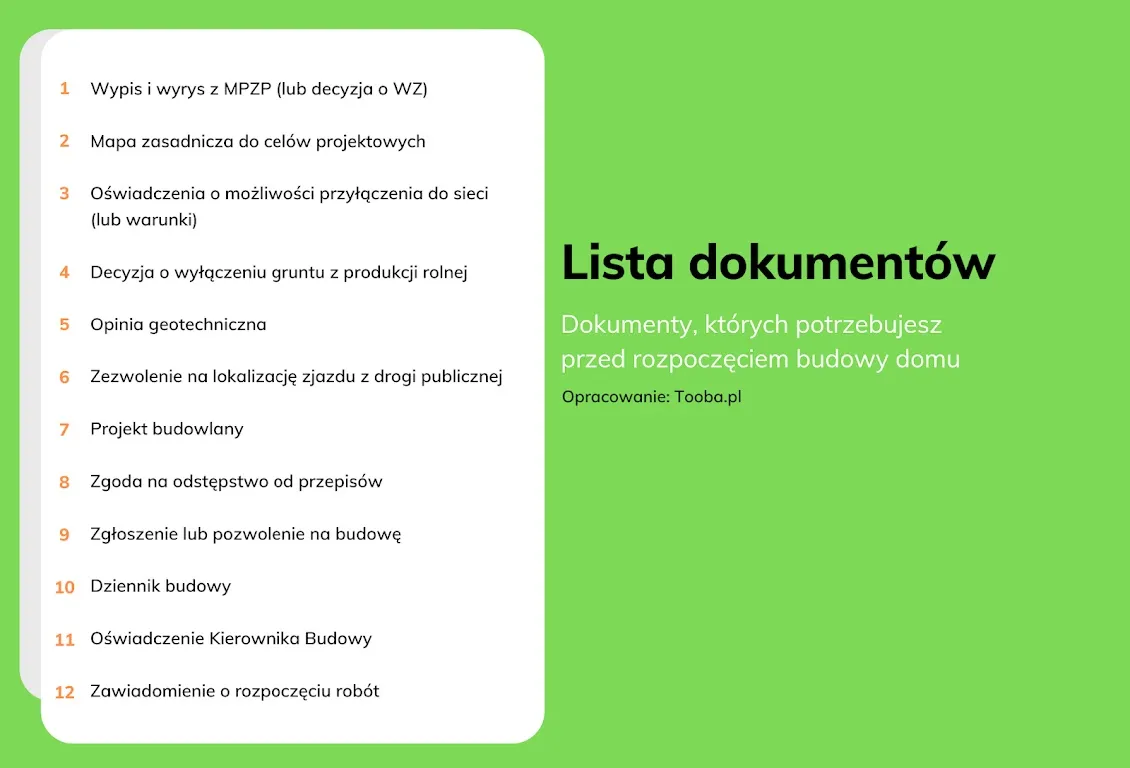

Niezbędne dokumenty w pigułce: Od mapy do celów projektowych po adaptację projektu
Przygotowanie kompletu dokumentów to podstawa sprawnego przejścia przez formalności. Z mojego doświadczenia wiem, że im lepiej przygotowana dokumentacja, tym mniej problemów w urzędzie. Oto kluczowe dokumenty, które będą Ci potrzebne:
- Wniosek o pozwolenie na budowę lub zgłoszenie budowy: Standardowy formularz dostępny w urzędzie lub online.
- Projekt budowlany: W trzech egzemplarzach (dla urzędu, inwestora i kierownika budowy), zgodny z przepisami i warunkami zabudowy. Jeśli wybrałeś projekt gotowy, pamiętaj o jego adaptacji do warunków miejscowych przez uprawnionego architekta.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane: Potwierdza, że masz prawo do budowania na danej działce.
- Decyzja o warunkach zabudowy (WZ): Jeśli dla Twojej działki nie ma Miejscowego Planu Zagospodarowania Przestrzennego (MPZP), musisz najpierw uzyskać WZ.
- Mapa do celów projektowych: Wykonana przez uprawnionego geodetę, niezbędna do opracowania projektu.
- Opinie, uzgodnienia, pozwolenia: W zależności od specyfiki działki i projektu (np. zgoda na wycinkę drzew, uzgodnienia z gestorami sieci).
MPZP i Warunki Zabudowy (WZ): Co musisz wiedzieć o planowaniu przestrzennym?
Jak już wspomniałem, Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) to dokument o randze prawa miejscowego, uchwalany przez radę gminy. Określa on szczegółowo przeznaczenie terenu, zasady zabudowy i zagospodarowania, a także parametry architektoniczne budynków. Z MPZP dowiesz się, czy na danej działce w ogóle możesz budować dom, jakiej wysokości, z jakim kątem nachylenia dachu, jaką linią zabudowy musisz się liczyć i jakie materiały są dopuszczalne. Jest to absolutnie kluczowy dokument, który należy sprawdzić przed zakupem działki.
W sytuacji, gdy dla danego terenu nie ma uchwalonego MPZP, konieczne jest uzyskanie decyzji o Warunkach Zabudowy (WZ). Jest to indywidualna decyzja administracyjna, która określa warunki zabudowy i zagospodarowania terenu dla konkretnej inwestycji, bazując na analizie istniejącej zabudowy w sąsiedztwie. WZ również precyzuje kluczowe parametry, takie jak dopuszczalna wysokość budynku, powierzchnia zabudowy czy geometria dachu. Uzyskanie WZ może trwać od kilku tygodni do kilku miesięcy, dlatego warto złożyć wniosek odpowiednio wcześnie.Kierownik budowy i dziennik budowy: Twoi najważniejsi sprzymierzeńcy w procesie
Kierownik budowy to osoba o kluczowym znaczeniu dla bezpieczeństwa i prawidłowości przebiegu całej inwestycji. Zgodnie z prawem, jest on odpowiedzialny za prowadzenie budowy zgodnie z projektem, przepisami Prawa Budowlanego, zasadami sztuki budowlanej oraz przepisami BHP. To on nadzoruje prace, kontroluje jakość, a także dba o to, by wszystko szło zgodnie z harmonogramem. Dobry kierownik budowy to nie tylko obowiązek, ale przede wszystkim Twój najważniejszy sprzymierzeniec, który pomoże uniknąć błędów i rozwiązać ewentualne problemy. Warto wybrać osobę z doświadczeniem i dobrymi referencjami.
Dziennik budowy to oficjalny dokument, który stanowi chronologiczną ewidencję wszystkich zdarzeń i prac mających miejsce na placu budowy. Prowadzi go kierownik budowy, a wpisy zamieszczają również inspektor nadzoru inwestorskiego (jeśli jest ustanowiony) oraz projektant. W dzienniku zapisuje się daty rozpoczęcia i zakończenia poszczególnych etapów, odbiory robót, zmiany w projekcie, warunki pogodowe, a także wszelkie uwagi i zalecenia. Jest to niezwykle ważny dokument, który będzie potrzebny przy odbiorze końcowym domu. Warto zaznaczyć, że nowelizacja prawa budowlanego 2026 wydłuża możliwość prowadzenia papierowego dziennika budowy do 31 grudnia 2031 roku, co daje inwestorom czas na adaptację do cyfrowej formy.
Budowa domu krok po kroku: Od fundamentów po dach
Etap 1: Stan zerowy Solidny fundament to podstawa
Stan zerowy to początek widocznych prac na budowie, ale jednocześnie jeden z najważniejszych etapów, decydujący o stabilności i trwałości całego budynku. To właśnie tutaj kładziemy fundamenty pod przyszły dom, dlatego precyzja i jakość wykonania są absolutnie kluczowe. Wszelkie błędy na tym etapie mogą skutkować poważnymi problemami w przyszłości, takimi jak pęknięcia ścian czy zawilgocenie. Zawsze podkreślam, że nie warto oszczędzać na fundamentach i izolacjach.
- Prace ziemne: Wytyczenie budynku, zdjęcie humusu, wykonanie wykopów pod fundamenty.
- Wykonanie fundamentów: Zazwyczaj są to ławy fundamentowe lub płyta fundamentowa, w zależności od projektu i warunków gruntowych.
- Izolacje przeciwwilgociowe: Pionowe i poziome, chroniące fundamenty przed wilgocią z gruntu.
- Izolacje termiczne: Ocieplenie fundamentów, minimalizujące straty ciepła.
- Rozprowadzenie kanalizacji: Ułożenie rur kanalizacyjnych w fundamentach i pod posadzką parteru.
Etap 2: Stan surowy otwarty Zobacz, jak rosną mury Twojego domu
Stan surowy otwarty (SSO) to moment, w którym Twój dom zaczyna nabierać realnych kształtów. To niezwykle ekscytujący etap, bo wreszcie widać efekty ciężkiej pracy. Na tym etapie wznoszone są wszystkie elementy konstrukcyjne budynku, które tworzą jego szkielet. Precyzja w murowaniu ścian, prawidłowe wykonanie stropów i solidna konstrukcja dachu są gwarancją bezpieczeństwa i trwałości na lata. To także czas, kiedy można już spacerować po przyszłych pomieszczeniach i wyobrażać sobie ich aranżację.
- Wznoszenie ścian nośnych i działowych: Murowanie ścian zewnętrznych i wewnętrznych zgodnie z projektem.
- Wykonanie kominów i wentylacji: Budowa przewodów kominowych i wentylacyjnych.
- Wykonanie stropów: Montaż lub wylewanie stropów nad poszczególnymi kondygnacjami.
- Wykonanie schodów żelbetowych: Jeśli projekt przewiduje, to na tym etapie powstają schody wewnętrzne.
- Konstrukcja dachu (więźba): Montaż drewnianej konstrukcji dachu.
- Wstępne pokrycie dachu: Zazwyczaj papa lub folia dachowa, zabezpieczająca budynek przed deszczem.
Etap 3: Stan surowy zamknięty Czas na okna, drzwi i szczelny dach
Osiągnięcie stanu surowego zamkniętego (SSZ) to kolejny kamień milowy w budowie domu. Po tym etapie budynek jest już zabezpieczony przed wpływem warunków atmosferycznych, co pozwala na prowadzenie prac wewnętrznych niezależnie od pogody. To również moment, w którym dom staje się bezpieczniejszy i mniej narażony na kradzieże. Dobrze wykonana stolarka okienna i drzwiowa oraz szczelne pokrycie dachowe to inwestycja w komfort cieplny i bezpieczeństwo przyszłych mieszkańców.
- Montaż stolarki okiennej: Osadzenie okien w otworach, z dbałością o szczelność.
- Montaż drzwi zewnętrznych: Instalacja głównych drzwi wejściowych.
- Montaż bramy garażowej: Jeśli projekt przewiduje garaż.
- Docelowe pokrycie dachowe: Ułożenie dachówek, blachodachówki lub innego wybranego materiału pokryciowego.
Instalacje i wykończenie: Od surowych murów do przytulnego wnętrza
Niewidoczne, a kluczowe: Prawidłowe rozprowadzenie instalacji elektrycznej, wodno-kanalizacyjnej i grzewczej
Gdy mury stoją, a dom jest zamknięty, przychodzi czas na prace instalacyjne. To etap, który choć często niewidoczny po zakończeniu budowy, ma fundamentalne znaczenie dla komfortu i funkcjonalności domu. Prawidłowe rozprowadzenie wszystkich instalacji jest absolutnie kluczowe, ponieważ ewentualne poprawki w przyszłości są niezwykle kosztowne i uciążliwe. Zawsze radzę, aby na tym etapie zatrudnić sprawdzonych fachowców i dokładnie nadzorować ich pracę, zgodnie z projektem instalacyjnym. Precyzja jest tu na wagę złota.
- Instalacja elektryczna: Rozprowadzenie przewodów, montaż puszek, przygotowanie pod gniazdka i oświetlenie.
- Instalacja wodno-kanalizacyjna: Rozprowadzenie rur wodnych i kanalizacyjnych do wszystkich punktów poboru i odpływu.
- Instalacja grzewcza: Montaż systemu grzewczego (np. ogrzewanie podłogowe, grzejniki, piec, pompa ciepła).
- Instalacja wentylacji: Montaż systemu wentylacji (grawitacyjnej lub mechanicznej z rekuperacją).
- Instalacje teletechniczne: Okablowanie pod internet, telewizję, alarm, monitoring.
Tynki, wylewki i ocieplenie: Jak przygotować dom do prac wykończeniowych?
Po wykonaniu instalacji przychodzi czas na prace przygotowawcze, które stworzą gładkie i równe powierzchnie pod finalne wykończenie. Kolejność tych prac jest bardzo ważna i powinna być ściśle przestrzegana, aby zapewnić optymalne warunki schnięcia i uniknąć pęknięć czy nierówności. Ocieplenie elewacji i poddasza ma z kolei kluczowe znaczenie dla efektywności energetycznej domu i komfortu cieplnego. To na tym etapie dom zaczyna być naprawdę gotowy na przyjęcie mieszkańców.
- Wykonanie tynków wewnętrznych: Gipsowych lub cementowo-wapiennych, przygotowujących ściany i sufity pod malowanie lub tapetowanie.
- Wykonanie wylewek podłogowych: Położenie warstw izolacyjnych (termicznej i akustycznej) oraz wykonanie właściwej wylewki, tworzącej równą powierzchnię pod podłogi.
- Ocieplenie elewacji: Montaż materiału izolacyjnego (np. styropianu, wełny mineralnej) i wykonanie warstwy zbrojonej z tynkiem zewnętrznym.
- Ocieplenie poddasza: Izolacja dachu lub stropu poddasza, aby zapobiec ucieczce ciepła.
- Montaż płyt gipsowo-kartonowych: Jeśli projekt przewiduje sufity podwieszane lub zabudowy.
Prace wykończeniowe "pod klucz": Kolejność prac, która oszczędzi Ci nerwów i pieniędzy
Ostatnia prosta to prace wykończeniowe, które nadają domowi ostateczny charakter i sprawiają, że staje się on gotowy do zamieszkania. To etap, na którym najczęściej pojawiają się indywidualne preferencje estetyczne inwestorów. Kluczem do sukcesu jest tutaj staranność planowania i koordynacji, aby uniknąć przestojów i konieczności poprawek. Zawsze zalecam, aby prace "brudne" (np. malowanie) wykonywać przed "czystymi" (np. montaż podłóg), a montaż delikatnych elementów (np. drzwi wewnętrzne) zostawić na sam koniec.
- Układanie podłóg: Parkiet, panele, płytki ceramiczne w zależności od pomieszczenia.
- Malowanie ścian i sufitów: Dwukrotne malowanie, z ewentualnym gruntowaniem.
- Biały montaż: Montaż armatury łazienkowej (umywalki, toalety, wanny, prysznice) i kuchennej.
- Montaż drzwi wewnętrznych: Osadzenie ościeżnic i skrzydeł drzwiowych.
- Montaż oświetlenia i osprzętu elektrycznego: Lampy, gniazdka, włączniki.
- Montaż mebli kuchennych i szaf w zabudowie: Jeśli są przewidziane w projekcie.
- Pozostałe elementy wyposażenia i dekoracji: Urządzanie wnętrz.
Odbiór domu i zakończenie budowy: Ostatnia prosta
Jakie dokumenty są potrzebne do odbioru końcowego?
Zakończenie budowy to nie tylko ostatnie pociągnięcia pędzlem, ale także szereg formalności związanych z odbiorem końcowym. Zebranie wszystkich niezbędnych dokumentów jest kluczowe, aby móc legalnie zamieszkać w swoim nowym domu. Brak któregokolwiek z nich może opóźnić ten proces, dlatego warto przygotowywać je na bieżąco w trakcie budowy.
- Oryginał dziennika budowy: Z kompletem wpisów kierownika budowy, inspektora nadzoru (jeśli był) i projektanta.
- Protokoły odbioru instalacji: Elektrycznej, gazowej, wodno-kanalizacyjnej, wentylacyjnej, potwierdzające ich prawidłowe wykonanie.
- Oświadczenie kierownika budowy: O zgodności wykonania obiektu z projektem budowlanym i przepisami.
- Oświadczenie o właściwym zagospodarowaniu terenów przyległych: Jeśli było wymagane.
- Geodezyjna inwentaryzacja powykonawcza: Mapa z naniesionym budynkiem i przyłączami.
- Świadectwo charakterystyki energetycznej: Obowiązkowe dla każdego nowego budynku.
- Inne dokumenty: W zależności od specyfiki budowy (np. protokoły badań szczelności, atesty materiałów).
Zawiadomienie o zakończeniu budowy: Kiedy możesz legalnie zamieszkać?
Po zebraniu wszystkich wymaganych dokumentów należy złożyć zawiadomienie o zakończeniu budowy do właściwego organu nadzoru budowlanego. To formalny krok, który informuje urząd o gotowości budynku do użytkowania. Co ważne, legalnie zamieszkać w domu można po upływie 14 dni od daty złożenia kompletnego zawiadomienia, pod warunkiem, że organ nadzoru budowlanego nie wniesie w tym terminie sprzeciwu. W niektórych, specyficznych przypadkach (np. gdy budynek wymaga pozwolenia na użytkowanie ze względu na jego przeznaczenie lub złożoność), konieczne może być uzyskanie formalnego pozwolenia na użytkowanie, które wydawane jest po przeprowadzeniu kontroli przez nadzór budowlany.
Nadanie numeru porządkowego i meldunek: Finalne kroki do wprowadzenia się
Po pomyślnym zakończeniu procedury odbioru i uzyskaniu zgody na użytkowanie, pozostają ostatnie, ale równie ważne formalności. Pierwszym krokiem jest nadanie numeru porządkowego nieruchomości. W tym celu należy złożyć wniosek w urzędzie gminy lub miasta (w wydziale geodezji lub ewidencji ludności), załączając dokumenty potwierdzające zakończenie budowy i prawo do dysponowania nieruchomością. Po nadaniu numeru, który jest niezbędny do funkcjonowania adresu, możesz przystąpić do zameldowania się w nowym miejscu zamieszkania. Zgłoszenie pobytu stałego lub czasowego odbywa się w urzędzie gminy lub miasta, również w wydziale ewidencji ludności, na podstawie dowodu osobistego i dokumentu potwierdzającego prawo do lokalu (np. akt własności).
Najczęstsze błędy inwestorów: Czego unikać jak ognia
Błąd #1: Złe fundamenty i niewystarczająca izolacja przeciwwilgociowa
Jak zawsze powtarzam, fundamenty to podstawa. Oszczędzanie na tym etapie jest fałszywą oszczędnością, która w przyszłości może generować gigantyczne koszty. Niewłaściwe wykonanie fundamentów, brak odpowiedniej izolacji przeciwwilgociowej lub termicznej, czy też zastosowanie materiałów niskiej jakości, to prosta droga do katastrofy. Konsekwencje mogą być opłakane: od wilgoci w piwnicy i na parterze, przez rozwój grzybów i pleśni, aż po pęknięcia ścian konstrukcyjnych i osiadanie budynku. Naprawa takich usterek jest niezwykle trudna, czasochłonna i bardzo kosztowna, często wymagająca ingerencji w konstrukcję budynku. Zadbaj o to, aby ten etap był wykonany z najwyższą starannością i pod ścisłym nadzorem.
Błąd #2: Wybór najtańszej ekipy i materiałów niskiej jakości
Kusząca perspektywa obniżenia kosztów budowy często prowadzi do wyboru najtańszych ofert, zarówno jeśli chodzi o ekipy budowlane, jak i materiały. To jednak jeden z najczęstszych i najbardziej dotkliwych błędów inwestorów. Niesprawdzeni wykonawcy często charakteryzują się niską jakością pracy, brakiem doświadczenia, opóźnieniami, a nawet porzucaniem budowy. Materiały niskiej jakości z kolei szybko ulegają degradacji, nie spełniają norm izolacyjności czy wytrzymałości, co prowadzi do konieczności kosztownych poprawek, a w konsekwencji do wyższych kosztów eksploatacji domu. Z mojego doświadczenia wynika, że warto inwestować w sprawdzonych fachowców i certyfikowane materiały, które zapewnią trwałość i bezpieczeństwo na lata.
Przeczytaj również: Dom 150 m²: Ile kosztuje budowa "pod klucz"? Uniknij pułapek!
Błąd #3: Wprowadzanie istotnych zmian w trakcie budowy bez konsultacji z projektantem
Budowa domu to dynamiczny proces, a w trakcie jego trwania często pojawiają się pomysły na drobne lub większe zmiany w projekcie. Niestety, wprowadzanie istotnych modyfikacji bez wcześniejszej konsultacji z projektantem i kierownikiem budowy to poważny błąd. Może to prowadzić do niezgodności z pozwoleniem na budowę lub zgłoszeniem, co z kolei skutkuje problemami z odbiorem końcowym, a nawet koniecznością legalizacji samowoli budowlanej. Co gorsza, nieprzemyślane zmiany w konstrukcji budynku mogą zagrozić jego bezpieczeństwu, stabilności, a także wpłynąć na utratę gwarancji. Zawsze, zanim zdecydujesz się na jakąkolwiek zmianę, skonsultuj ją z osobami odpowiedzialnymi za projekt i nadzór to pozwoli uniknąć kosztownych i niebezpiecznych konsekwencji.
